경기 하남시는 한국전력공사가 주관하는 ‘2026년 지자체 요청 지중화 사업’ 공모에서 덕풍시장 일원과 남한중학교~장지마을 통학로 등 2개 구간이 최종 선정됐다고 19일 밝혔다.

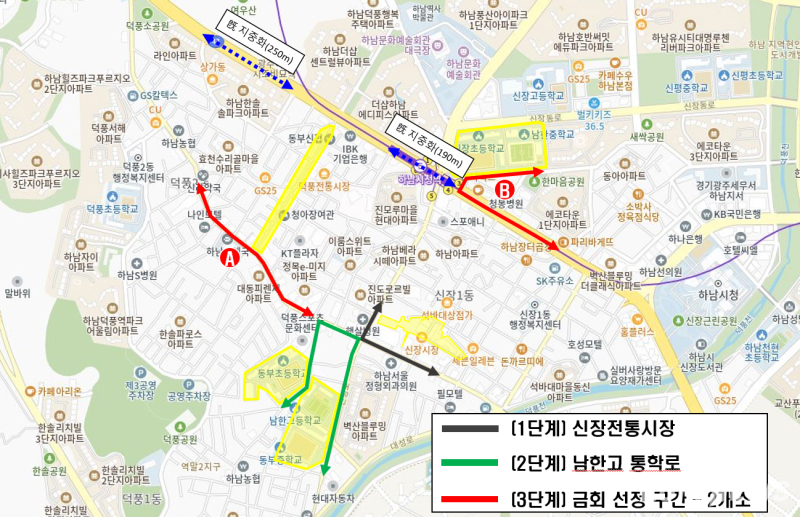

선정된 구간은 덕풍시장 일원(덕풍동 662번지) 470m와 남한중학교에서 장지마을로 이어지는 통학로 540m 등 총 1010m 규모다.
덕풍시장 구간은 기존 지중화 사업 구간과 맞닿은 연장 노선으로, 시는 단절 없는 사업 확장을 통해 도시 정비 효과를 극대화할 방침이다. 남한중~장지마을 구간은 기존 2단계 사업과 마찬가지로 '안전한 학교 가는 길' 조성에 집중하게 된다.
총사업비는 약 120억원(추정) 규모로, 시가 50%, 한전 및 통신사가 50%를 각각 분담하며 시는 오는 5월 한전과 지중화 이행협약을 체결하고 9월 중 설계에 착수해, 내년3월 착공할 계획이다.
이현재 시장은 “이번 공모에서 2개 구간이 동시에 선정된 것은 치밀한 사전 준비와 강력한 사업 추진 의지가 높이 평가받은 결과"라며 "향후에도 지중화가 필요한 구역을 선제적으로 발굴해 공모에 신청할 방침”이라고 말했다.
